您的位置: 首页 > 新闻中心 > 基层动态 > 陕投信丰能源2×1000MW机组工程锅炉安装迎来两大关键节点
陕投信丰能源2×1000MW机组工程锅炉安装迎来两大关键节点
发布时间:2025-08-12 作者:信丰能源 焦体华 陕西能源 李景熙
 信丰能源 焦体华 陕西能源 李景熙 2025-08-12

近日,陕投信丰能源2×1000MW 机组工程建设捷报频传,#1锅炉水冷壁与#2锅炉K1大板梁先后成功吊装,标志着项目建设进入关键阶段。

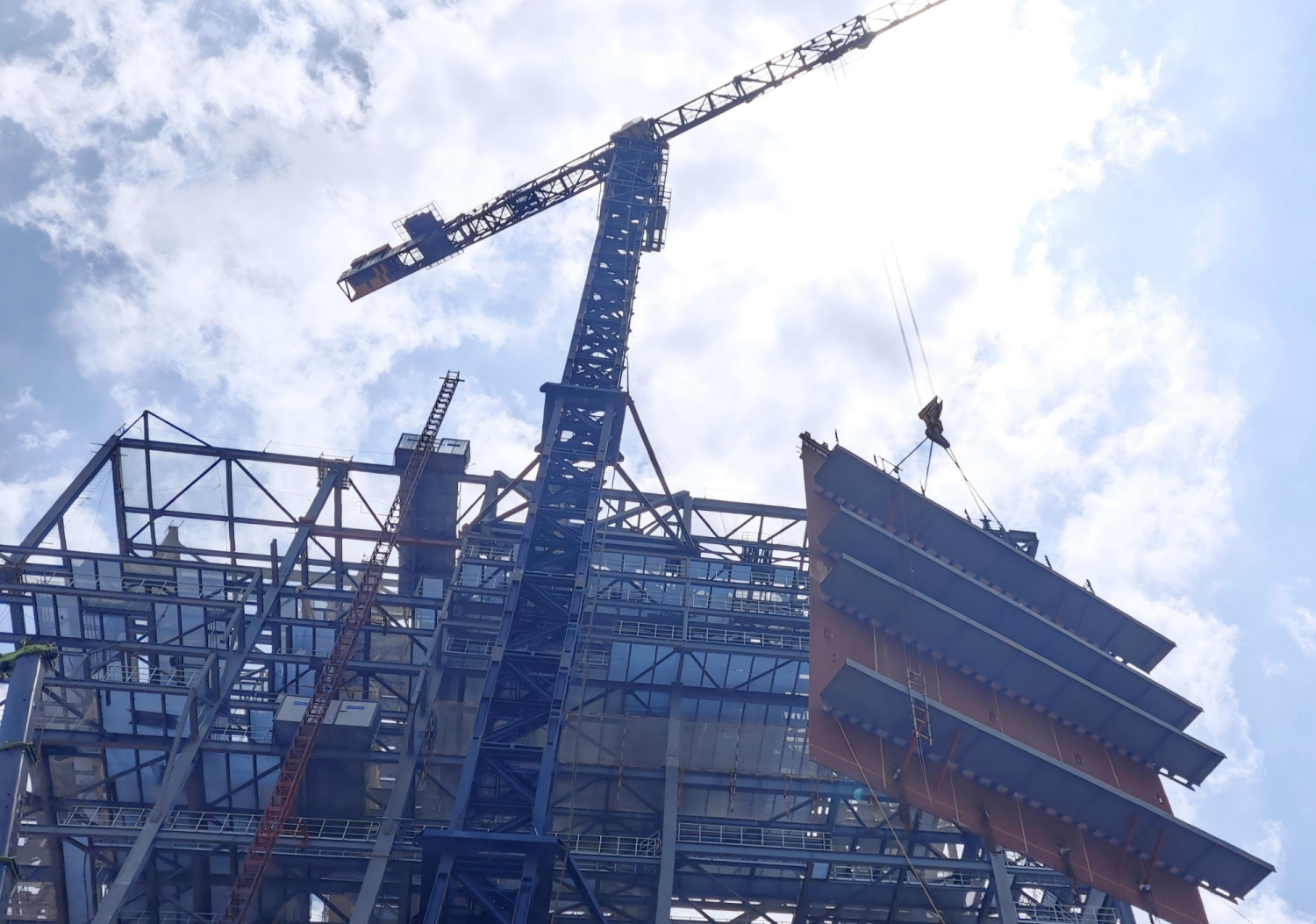

8月8日13时15分,#1锅炉水冷壁正式开始吊装,标志着该项目受热面安装工作全面展开。此次工程的锅炉为东方锅炉厂生产的二次再热Π型锅炉,受热面由省煤器、水冷壁、过热器、再热器等组成,焊口总数约80000道。首次吊装的是左侧上部水冷壁组合件,重量约58t,采用 140t 附臂吊与220t汽车吊抬吊方案。为确保#1锅炉受热面首次吊装万无一失,信丰能源超前策划、精心安排,组织施工单位从方案、人员、机具等方面做了一系列工作,编制了《#1锅炉受热面吊装专项施工方案》,并在吊装前联合监理、总包、施工单位相关专业人员,对吊点布置、抬吊机械等进行有序检查,对吊装过程进行详细交底、严密监控,保证了此次吊装的顺利进行。

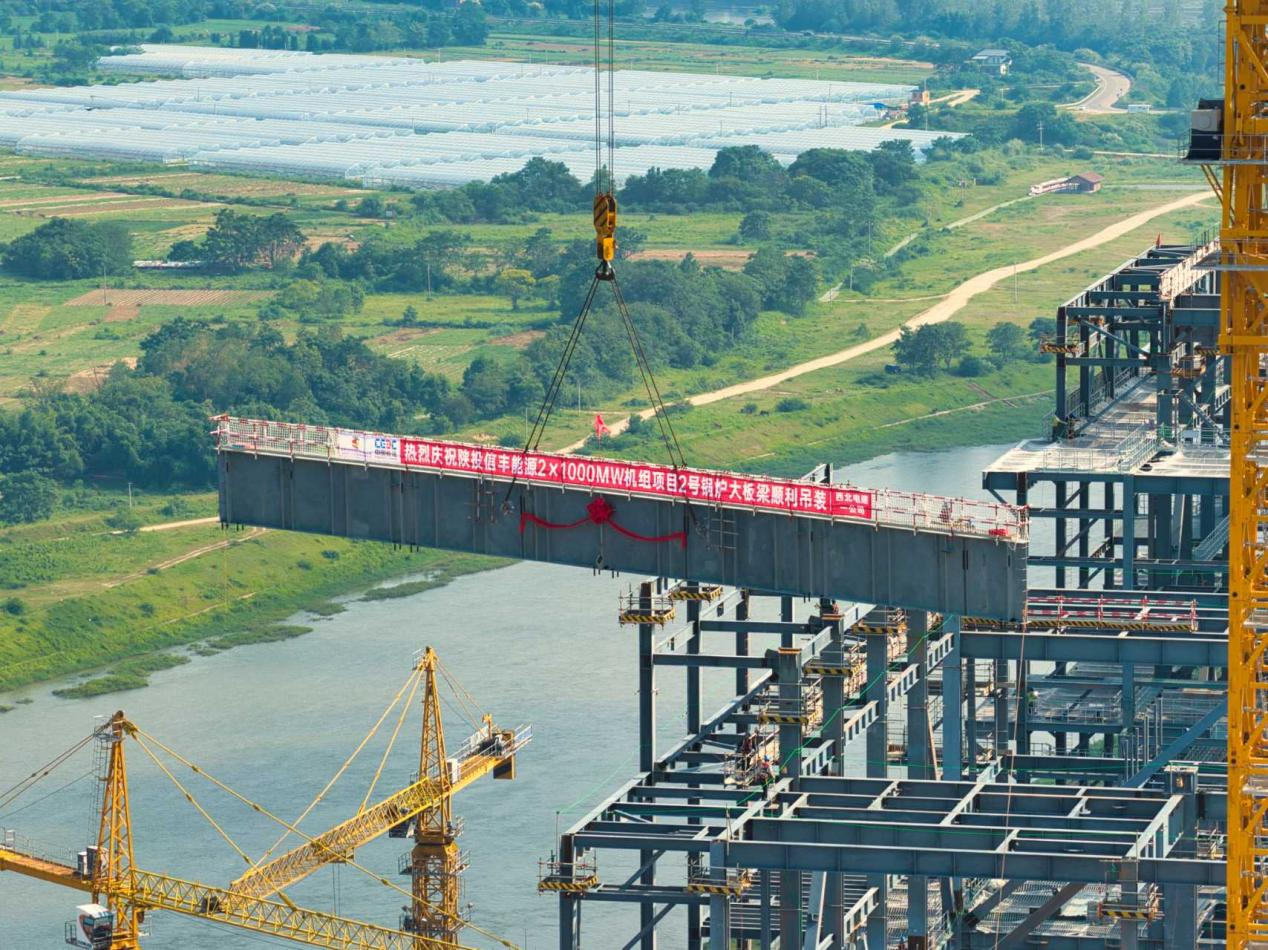

时隔两日,8月10日,#2锅炉K1大板梁成功吊装,这标志着该工程#2锅炉钢结构安装进入收尾阶段,也是继#1 锅炉受热面首吊完成后的又一标志性节点。据悉,该工程使用的1000MW二次再热超超临界Π型锅炉共5个大板梁,分别布置在K1、K2、K3、K4、K5列,其中K2、K3、K4采用叠梁形式,最大单件为 K4 上梁,重量达到 143.475 吨,主吊机械为160吨平臂吊和900吨履带吊。

锅炉大板梁吊装是锅炉受热面安装前的最重要节点,其中K2、K3、K4 构件采用抬吊作业,技术含量高、危险性大。为保障吊装工作顺利完成,信丰能源高度重视,组织总包、监理、施工等参建单位按规程作业、按方案执行,对板梁、吊点、吊耳、吊装机械等设备逐一排查,并对吊装过程进行优化、监控,保证了此次吊装顺利完成。

接下来,信丰能源将严格执行国家行业和上级单位关于受热面安装的各项规定,保障安装有序进行。同时,进一步加强工艺和工序管控,严格按程序及方案作业,确保其他板梁高标准吊装到位,为机组长周期稳定运行奠定良好基础。
